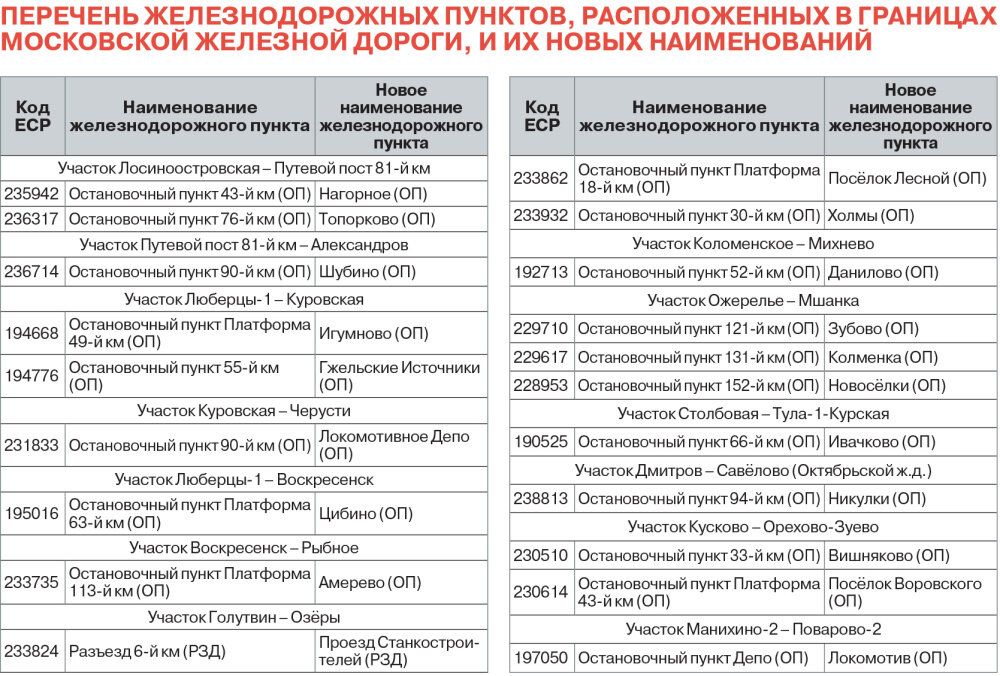

После долгого перерыва дошло и до БМО. До Владимирской области обозвали:
126 км -> Зеленцино.
128 км -> Мишкин Лес.
157 км -> Янтарная.

Отредактировано End (2024-12-13 00:52)

242

Картинки, которую сегодня Собянин с Белозеровым подписывали в Щербинке, в читаемом виде найти пока не удалось, но в новостях есть некоторые подробности:

Согласно графику, в мае 2025 года начнется обновление подвижного состава на Ярославском направлении МЖД. Всего до конца 2029 года будет приобретено 92 электропоезда. На июль 2025 года намечено завершение обновления подвижного состава на МЦД-3 и МЦД-4.

В сентябре-октябре 2025 года планируется открытие новой пассажирской инфраструктуры на Курском вокзале (платформы № 2 и 3, тоннель №2), а также запуск цифровой системы управления на станции "Курская".

В ноябре 2025 года запуск цифровой системы управления планируется на станции "Москва-Пассажирская Казанская". В этом же месяце предполагается открытие станции "Петровско-Разумовская" МЦД-1 (платформа № 1 и конкорс). На декабрь запланировано завершение первого этапа реконструкции остановочного пункта "Тестовская" ("Москва-Сити"), а именно открытие платформ № 1, 2 и частично южного вестибюля.

В декабре 2025 года - январе 2026 года планируется открыть Ленинградский вокзал после модернизации.

На первый квартал 2026 года запланировано открытие после модернизации станции "Серп и Молот" МЦД-4. Планируется запустить одну платформу для МЦД-4 и южный вестибюль со сходом на платформу. В конце 2026 года предполагается открыть вторую платформу, которая будет предназначена для поездов МЦД-2, а также весь конкорс целиком.

Во втором квартале 2026 года планируется завершение реконструкции станции МЦД-4 "Железнодорожная" (платформы № 3 и 4, северный вестибюль, транзитная галерея со сходами на платформы).

Работы по модернизации станции МЦД-2 "Царицыно" должны завершиться по новому плану в третьем квартале 2026 года (ранее власти Москвы заявляли, что станция будет обновлена до конца 2025 года). Планируется запуск вестибюля, интегрированного с метро. Также на третий квартал 2026 года запланирован финальный этап реконструкции станции МЦД-1 "Москва-Сити" ("Тестовская"), а именно открытие платформы № 3 и северного вестибюля.

В четвертом квартале 2026 года, помимо завершения работ на станции "Серп и Молот", предполагается открытие станции "Беговая" на МЦД-1 и МЦД-4. Запланировано открытие платформ № 1, 2 и 3, а также вестибюля, интегрированного с метро.

Что-то с реконструкцией платформ под стандарты МЦД совсем замедлились. Беговую еще два года ждать, а Рижская вообще уехала за горизонт...

243

А может имеет смысл маршруты Москва - Александров - Москва передать в Москву-2 в момент обновления или они всё же договорятся со Владимирской областью?

244

В депо Пушкино недавно прошел капитальный ремонт. Предполагаю, что с большой вероятностью ЦППК въедет туда. Как говорится, и волки сыты, и овцы целы - ДМВ на первых порах не лишается ТЧ-10. Дальше вопрос времени, но судя по заявленному объему закупок, обновление растянется на 4 года. Александровские поезда поначалу невыгодно брать с точки зрения пиара - новые поезда будут реже мельтешить на головном участке.
